全国首个绿电聚合直供数据中心试点项目在庆阳市开工建设

2025-8-30 15:23| 发布者: admin| 查看: 160| 评论: 0

摘要:   据陇东报报道 8月26日,庆阳“东数西算”产业园区绿电聚合试点项目进入实质性建设阶段——在环县小南沟乡,一期工程100万千瓦新能源项目330千伏输变电工程EPC总承包项目全面开工建设。这一项目的落地,不仅是甘 ...
    据陇东报报道 8月26日,庆阳“东数西算”产业园区绿电聚合试点项目进入实质性建设阶段——在环县小南沟乡,一期工程100万千瓦新能源项目330千伏输变电工程EPC总承包项目全面开工建设。这一项目的落地,不仅是甘肃省落实国家“东数西算”重大战略部署的关键举措,更标志着我国数据中心供电模式迈入绿电聚合的全新阶段。





作为全国一体化算力网络国家枢纽节点之一,庆阳数据中心集群近年来发展势头迅猛。规划建设中的庆阳“东数西算”产业园区占地1.7万亩,已建及在建数据中心12个,建成标准机架达到3.1万架,算力规模达到6.6万PFlops。此次开工建设的绿电聚合试点项目,更是为这一算力高地注入了绿色发展的核心动力。

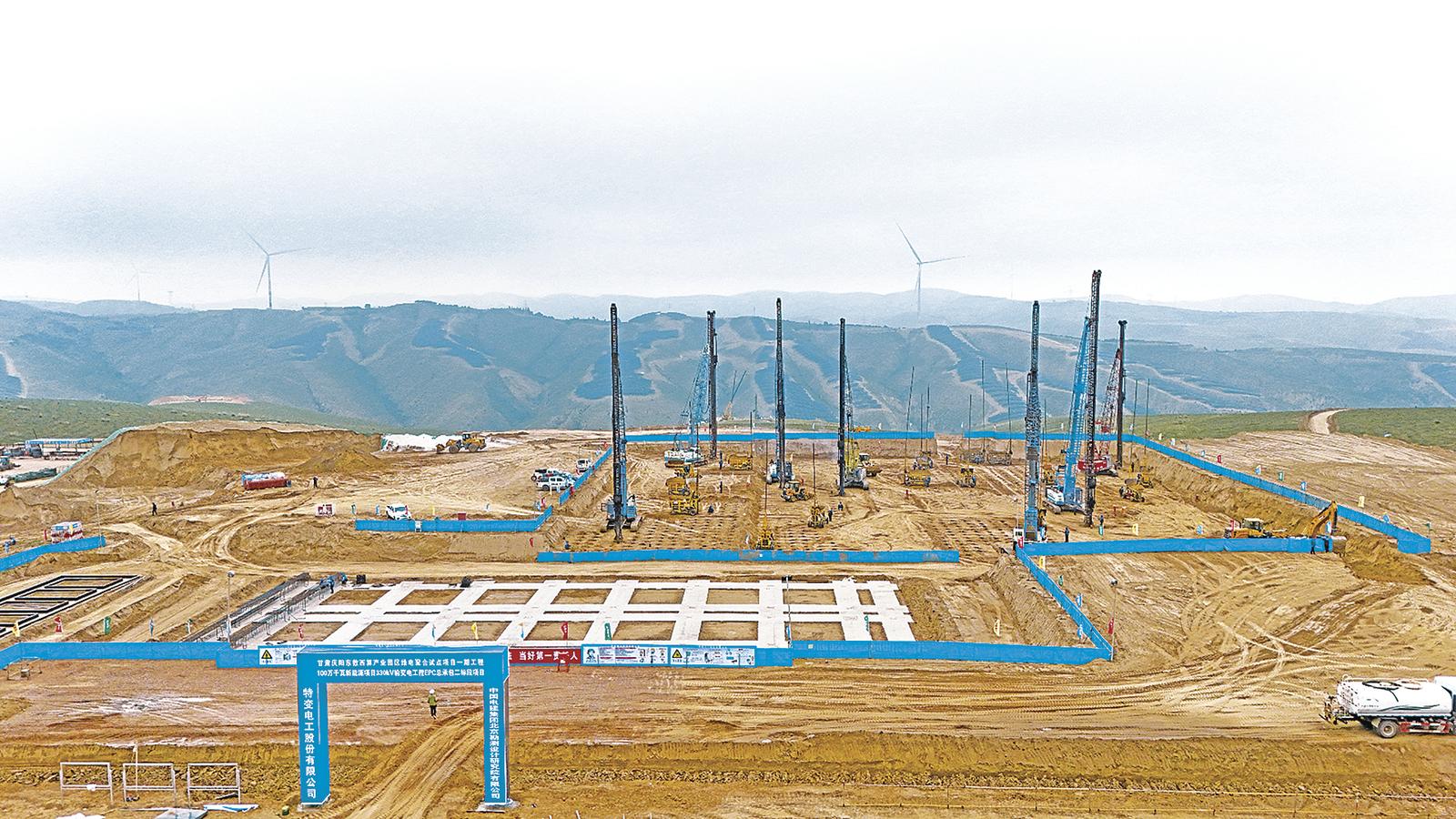

  在项目2标段施工现场,数台打桩机轰鸣作业,工程车辆往来穿梭,施工人员各司其职,建设现场井然有序。目前,6个标段项目已全部开工建设,并计划于今年11月底具备并网条件。

  据了解,庆阳“东数西算”产业园区绿电聚合试点项目由甘肃电投集团投资建设,总规划装机规模200万千瓦,采用分批建设模式。其中,一期工程装机容量100万千瓦,涵盖75万千瓦风电项目和25万千瓦光伏项目,配套建设2座330千伏升压站以及储能系统等,动态总投资为44.84亿元。

  “项目建成后,风电场部分年平均利用小时数为2042.2小时,年上网电量为15.3亿千瓦时;光伏电站建成后年平均发电小时数为1456小时,年发电量为4.6亿千瓦时。项目就近接入公网,实现发用优先匹配。”甘肃电投集团庆阳“东数西算”产业园区绿电聚合试点项目经理雷强说。

  绿电聚合模式的核心在于算力与电力的深度协同。庆阳拥有丰富的风、光资源,风光电可开发量约2220万千瓦,通过构建 “源网荷储” 一体化系统,可实现新能源就近供电、聚合交易与就地消纳。

  市能源局相关负责人表示,绿电聚合试点项目可实现产业园区总用电量约55%的发用匹配电量,不足的45%通过中长期交易市场、现货市场补充购入。同时,数据企业与售电企业、园区管委会同步签署购售电合同,实现园区到户综合电价在0.4元/千瓦时以下。

  当前,我国数据中心产业正朝着集约化、绿色化方向转型,庆阳绿电聚合直供数据中心模式,不仅破解了新能源消纳难题,加快了新型电力系统建设,更为全国数据中心集群探索绿色供电路径提供了“庆阳方案”。
